钢结构制作安装的质量标准化指导做法

来源 : 沈阳钢结构时间 : 2023-03-03

钢结构制作安装的质量标准化指导做法

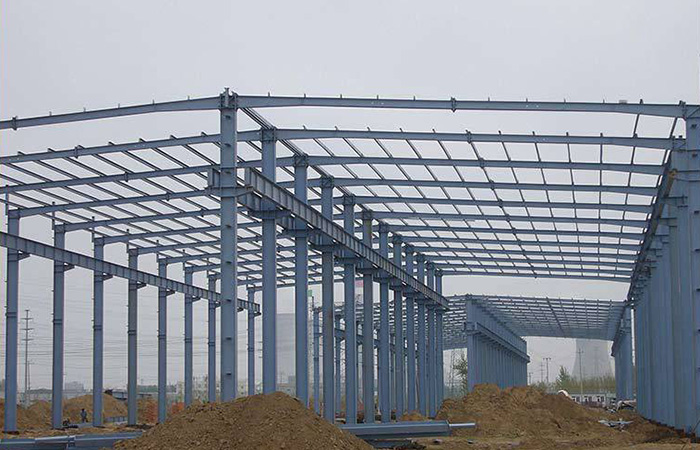

一、钢结构梁柱安装


(1)工艺流程

钢柱安装焊接→梁柱接头组装→高强螺栓安装→梁柱焊接→检查验收


(2)控制要点

①钢柱吊装时应进行实时测量,安装偏差超过国标允许偏差时应进行调校。

②高强度螺栓连接摩擦面应保持干燥、整洁,不应有飞边、毛刺、焊接飞溅物、焊疤、氧化铁皮、污垢等,除设计要求外摩擦面不应涂漆。

③高强度螺栓连接副的安装符合设计和规范要求。

④柱与柱,柱与梁对接焊缝质量及检验要求参照钢结构焊接及检测的相关要求。


(3)质量要求

①底层柱柱底轴线对定位轴线偏移不大于3mm,柱子定位轴线偏差不大于1mm,单节柱的垂直度偏差不大于h/1000,且不应大于10.0mm。设计要求顶紧的节点,接触面不应少于70%紧贴,且边缘间隙不应大于0.8mm。

②高强度螺栓安装时每个节点上穿入的安装螺栓和冲钉数量应由安装时荷载计算确定,并符合以下规定:不应少于安装孔总数的1/3;安装螺栓不应少于2个;冲钉穿入数量不宜多于安装螺栓数量的30%;不得用高强度螺栓兼做安装螺栓。高强度螺栓孔不应采用气割扩孔。

③扭剪型高强度螺栓连接副终拧后,除因构造原因无法使用专用扳手终拧掉梅花头者外,未在终拧中拧掉梅花头的螺栓数不应大于该节点螺栓数的 5%。高强度螺栓连接副终拧后,螺栓丝扣外露应为2-3扣,其中允许有10%的螺栓丝扣外露1扣或4扣。


钢结构制作安装的质量标准化指导做法


二、防火涂料施工


(1)工艺流程

基层处理→防火涂装→质量检查→成品保护


(2)控制要点

①使用前应进行取样检测防火涂料的粘结强度、抗压强度等,当天配置的涂料应在产品说明书规定的时间内用完。

②防火涂料涂装前,应检查,钢材表面除锈及防腐涂装质量,且基层不应有油污、灰尘和泥砂等污垢。

③应对防火涂装施工环境进行监测,施工环境不满足要时应采取防护措施或停止施工。

④涂装施工应分层施工,应在上层涂层干燥或固化后,再进行下道涂层施工。

⑤对防火涂装施工外观质量、涂装遍数、涂层厚度进行检查,保证涂装质量。


(3)质量要求

①钢结构防火涂料的粘结强度、抗压强度应符合《钢结构防火涂料应用技术规程》CECS24:90的规定。

②防火涂料涂装前钢材表面除锈及防锈底漆涂装应符合设计要求。

③当产品说明书无要求时,防火涂料施工环境温度宜在5~38℃之间,相对湿度不应大于85%。涂装时构件表面不应有结露;涂料未干前应避免雨淋、水冲等。

④薄涂型、厚涂型防火涂料的涂层厚度符合设计要求。薄涂型防火涂料的涂层厚度应符合有关耐火极限的设计要求。厚涂型防火涂料涂层的厚度,80%及以上面积应符合有关耐火极限的设计要求,且薄处厚度不应低于设计要求的85%。

⑤薄涂型防火涂料涂层表面裂纹宽度不应大于0.5mm;厚涂型防火涂料涂层表面裂纹宽度不应大于1mm。不应有误涂、漏涂,涂层应闭合无脱层、空鼓、明显凹陷、粉化松散和浮浆等外观缺陷。
